Поставщику ангаров нужен запрос на определённый состав здания, а не любое упоминание большой площади. До запуска Директа разделите продажу комплекта, монтаж готового каркаса и строительство с подготовкой площадки. Для каждого направления согласуйте, какие исходные данные позволяют начать расчёт и кто подтвердит возможность исполнения. Иначе отдел продаж будет сравнивать цены на разные продукты, называя это конкуренцией за один заказ.

У подходящего заказчика не обязательно уже есть полный проект. Но должны быть понятны назначение здания, территория и стадия подготовки. Реклама может привести человека к такому разговору; она не создаёт участок, финансирование и свободную производственную мощность подрядчика.

Назначение важнее одного метража

Склад для сезонного хранения, отапливаемый цех и помещение для техники нельзя обещать как одинаковый ангар. В обсуждении меняются требования к свободному пространству, проёмам, ограждениям и внутреннему оснащению. Эти различия должны появиться на странице и в брифе до расчёта коммерческого предложения.

Площадь полезна как первый ориентир, однако она не заменяет габариты и требуемую высоту. Заказчик может считать площадь по наружным размерам, а рассчитывать на другое полезное пространство внутри. Менеджеру стоит уточнить, что должно разместиться в здании и как туда будут попадать грузы или техника. Техническое решение затем проверяет проектировщик; рекламная форма не предназначена для самостоятельного назначения конструкций.

Запросы на аренду существующего ангара отделите от заказа строительства. Покупка бывшего в эксплуатации каркаса, его перенос и новый комплект также требуют разных предложений. Не ведите всех посетителей на страницу с одним обещанием «от производителя», если компания не выполняет соответствующую часть работ.

Комплект и готовый объект требуют разных страниц

На сайте производителя «Фабрика Ангаров» отдельно описаны поставка металлокаркаса и строительство под ключ. Это полезный пример границ продукта: покупатель комплекта принимает на себя задачи, которые в другом договоре выполняет подрядчик. Чужие сроки и цены при этом не становятся вашими условиями.

Страница комплекта должна объяснять, что именно поставляется, какая документация сопровождает заказ и какие работы покупатель организует отдельно. Страница строительства раскрывает проектирование, фундамент, каркас, ограждения, проёмы и дополнительные системы в рамках конкретного предложения. Если внутренняя отделка, полы или инженерия исключены, это должно быть видно рядом с составом, а не только после отправки контакта.

Нельзя выдавать стоимость металлокаркаса за стоимость готового здания. Даже когда предварительную цену публикуют в расчёте на площадь, укажите состав и исходные условия. В объявлении используйте только подтверждённое предложение; требования Директа и практическая проверка обещаний разобраны в материале о запросах и таргетинге.

Бриф ангара для содержательного КП

Таблицу можно использовать как карточку первичного разговора. Ответ «пока неизвестно» допустим: он показывает, какое решение предстоит принять, а не автоматически делает человека неподходящим.

Поле брифаЧто зафиксироватьКак влияет на следующий шаг
НазначениеЧто будет храниться или происходить внутриПроверить, есть ли подходящее предложение
Место строительстваНаселённый пункт, участок, доступность площадкиПроверить географию и порядок обследования
РазмерыДлина, ширина, полезная высота, пожелания к пролётуУточнить исходные данные для проектировщика
Состав заказаКомплект, монтаж либо согласованный комплекс работВыбрать страницу и ответственного за расчёт
Ограждения и проёмыТёплое или холодное здание, ворота, окнаНе сравнивать разные комплектации по одной цене
ГотовностьУчасток, документы, проект, существующий фундаментОпределить недостающие проверки
Деньги и срокОриентир финансирования, желаемая готовностьПроверить реалистичность предложения и загрузку
Решение по закупкеКто согласует состав, кто подписывает договорНазначить следующий разговор с нужной стороной

Не требуйте весь бриф в первой форме. Контакта, назначения и места объекта достаточно для начала общения, если менеджер затем действительно собирает остальные сведения. Длинная анкета без объяснения, зачем нужны данные, способна мешать даже подготовленному заказчику.

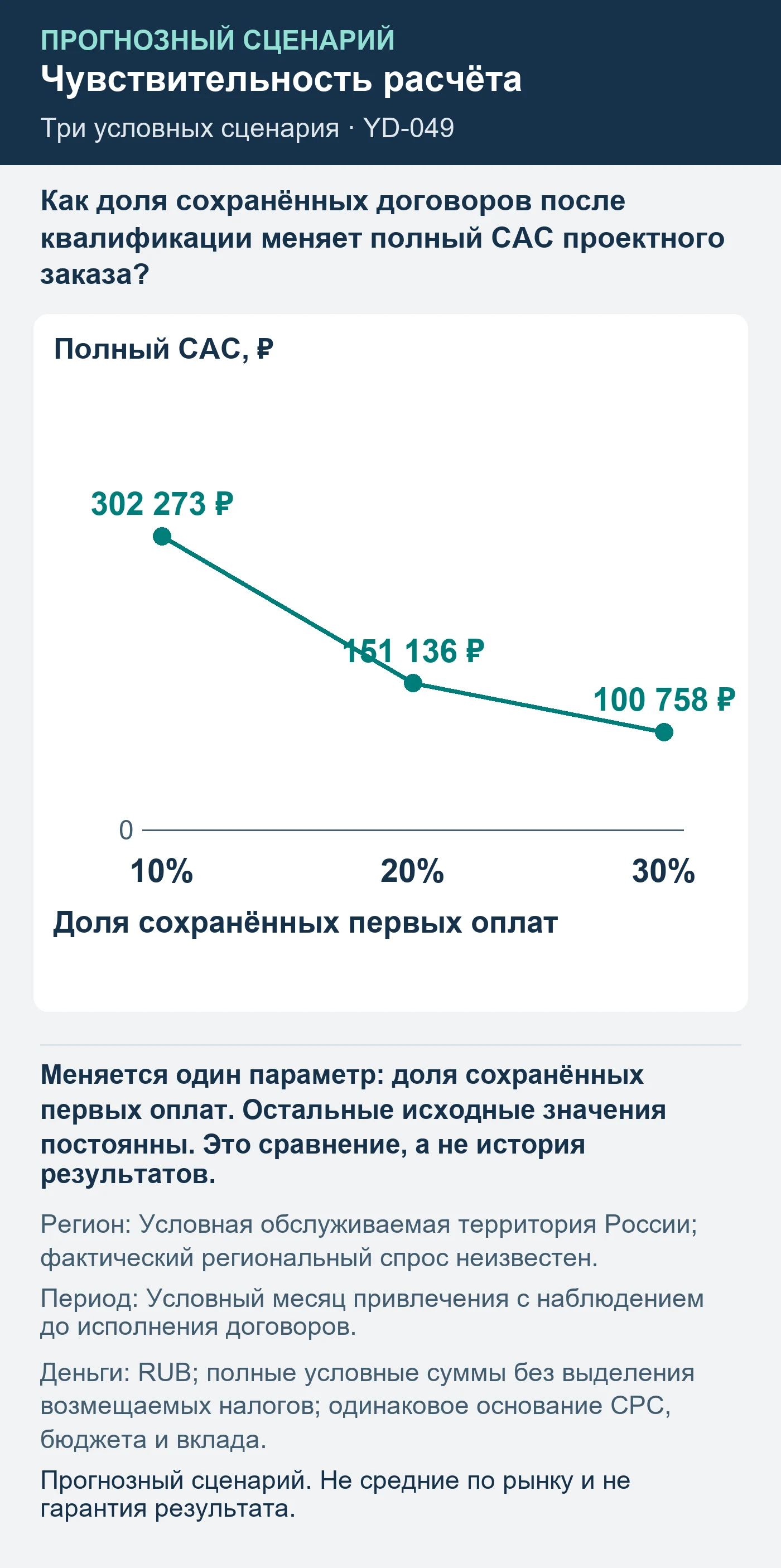

Прогнозный сценарий. Не средние по рынку и не гарантия результата. Как доля сохранённых договоров после квалификации меняет полный CAC проектного заказа?
Прогнозный сценарий. Не средние по рынку и не гарантия результата. Как доля сохранённых договоров после квалификации меняет полный CAC проектного заказа?

Как работать с проектом без участка или бюджета

Разделите отсутствие исходных данных и явное несоответствие вашим условиям. Компания выбирает между несколькими участками — можно согласовать предварительный состав и вернуться после выбора. Человек хочет получить готовый объект за стоимость одного каркаса — нужно объяснить разницу, а не сразу назначать выезд.

При отсутствии согласованного финансирования фиксируйте стадию решения и дату следующего контакта. Не выдавайте предварительный расчёт за твёрдое КП на неизвестный участок. Затраты инженера на подготовку должны быть видны: безусловное обещание бесплатного подробного проекта каждому обращению может создавать загрузку без продаж.

Пример формулировки: «Уточним назначение, размеры и состав работ. Предварительный расчёт покажет комплектацию и вопросы, которые нужно закрыть до окончательного предложения». Это редакционный пример, не обязательство конкретного производителя.

Кандидатами на исключение могут быть запросы аренды или самостоятельного изготовления, если таких предложений нет. Однако «чертежи», «проект», «сборка» и «фундамент» встречаются в реальном проектном заказе. Проверяйте полное намерение и полезные контрпримеры перед изменением исключений.

От обращения к сохранённому договору

В CRM храните назначение, состав поставки, стадию участка, дату КП и причину остановки. Валидное обращение — реальный новый запрос без спама и дублей. Квалифицированное — проект в вашей географии и компетенции с понятным следующим шагом. Отправленное КП ещё не равно договору, подписанный договор — завершённому исполнению.

Для экономической оценки нужен первый сохранённый оплаченный заказ нового клиента после исполнения, отмен и возвратов. Аванс отражайте как этап движения денег. Вклад пересчитывайте после производства, доставки, монтажа, комиссий и других переменных расходов. Подготовку несостоявшихся проектов учитывайте отдельно, если она не включена в другие затраты.

Длинные согласования требуют наблюдать судьбу обращений одного периода. Поступления по старым проектам не подтверждают результат сегодняшней рекламы. Способы связи событий и сделок описаны в материале о CRM и конверсиях.

Порядок ограниченного запуска

  1. Утвердите доступные назначения зданий и составы договоров.
  2. Подготовьте отдельные ответы для комплекта и комплекса работ.
  3. Назначьте ответственного за бриф и техническую проверку.
  4. Проверьте получение обращения и фиксацию версии КП.
  5. Согласуйте предел рекламного расхода и затрат на предварительные расчёты.
  6. Разбирайте причины остановки проектов до расширения рекламы.

Прогнозный сценарий подготовки договоров

Прогнозный сценарий. Не средние по рынку и не гарантия результата. В модели меняется условная доля квалифицированных проектов, дошедших до первой сохранённой оплаты. Остальные числа одинаковы. Это позволяет увидеть нагрузку затрат на привлечение при разной судьбе КП, но не доказывает эффект заполнения брифа.

Период — условный месяц привлечения с наблюдением до завершения проектов. Регион, CPC, конверсии и предел кликов заданы условно. Все суммы на одной основе полных расходов без расчёта налогового режима. Повторные заказы и LTV исключены.

Прогнозный сценарий. Не средние по рынку и не гарантия результата. Количества — математическое ожидание; денежные суммы округлены для чтения.
ПоказательОсторожныйБазовыйБлагоприятный
План размещения100 000 ₽100 000 ₽100 000 ₽
Фактический сценарный расход88 000 ₽88 000 ₽88 000 ₽
CPC400 ₽400 ₽400 ₽
Клики220220220
Клик → валидное обращение4%4%4%
Доля квалифицированных50%50%50%
Квалифицированное → оплата10%20%30%
Валидные обращения8,88,88,8
Квалифицированные обращения4,44,44,4
Сохранённые оплаты0,440,881,32
Работа и фиксированные инструменты30 000 ₽30 000 ₽30 000 ₽
Дополнительный маркетинг15 000 ₽15 000 ₽15 000 ₽
Вклад сохранённой продажи180 000 ₽180 000 ₽180 000 ₽
Рекламный CPL10 000 ₽10 000 ₽10 000 ₽
CPQL20 000 ₽20 000 ₽20 000 ₽
Полный маркетинговый CAC302 273 ₽151 136 ₽100 758 ₽
Вклад после маркетинга-53 800 ₽25 400 ₽104 600 ₽
Неизрасходованный план размещения12 000 ₽12 000 ₽12 000 ₽

Период: Условный месяц привлечения с наблюдением до исполнения договоров. Регион: Условная обслуживаемая территория России; фактический региональный спрос неизвестен. Денежная база: RUB; полные условные суммы без выделения возмещаемых налогов; одинаковое основание CPC, бюджета и вклада. Условные входные значения заданы редакцией для объяснения формул; они не измерены в рекламном кабинете. Вклад после маркетинга не равен чистой прибыли.

Вклад договора уже очищен от переменных расходов исполнения; подготовка потерянных проектов вынесена в прочие затраты маркетинга без повторного вычитания. Отрицательный осторожный результат сохранён. Дробные договоры — математическое ожидание, вероятности сценариям не назначены, положительный остаток не является чистой прибылью.

Для настройки Яндекс Директа подготовьте сайт, географию, состав комплекта и комплекса работ, доступную загрузку и обезличенные этапы нескольких обращений. По ним можно определить предмет первого запуска и критерии пригодного проекта.

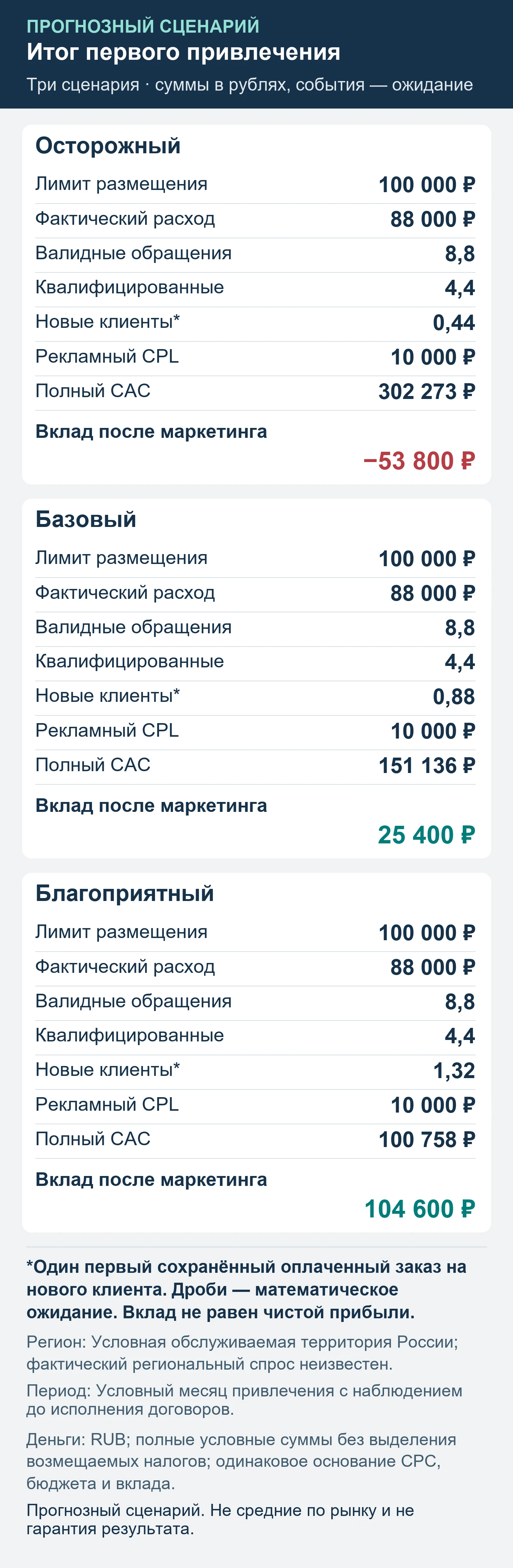

Прогнозный сценарий. Не средние по рынку и не гарантия результата. Итог первого привлечения: обращения, квалификация, сохранённые оплаты и вклад после маркетинга.
Прогнозный сценарий. Не средние по рынку и не гарантия результата. Итог первого привлечения: обращения, квалификация, сохранённые оплаты и вклад после маркетинга.

Источники и дата проверки

Проверено 4 октября 2026 года: «Фабрика Ангаров», описание поставки металлокаркасов и строительства под ключ; Яндекс Директ, «Правила и требования», «Минус-слова и минус-фразы». Бриф — редакционная разработка, числовые входы условные.
